PLCデータ収集システムの開発を委託する前に、整理しておきたい4つのこと ― コードから読めない情報が実装の速さを決めます
投稿日:2026.08.20
CATEGORY
- 製造業DX
PLCデータ収集システムの開発を委託する前に、整理しておきたい4つのこと ― コードから読めない情報が実装の速さを決めます

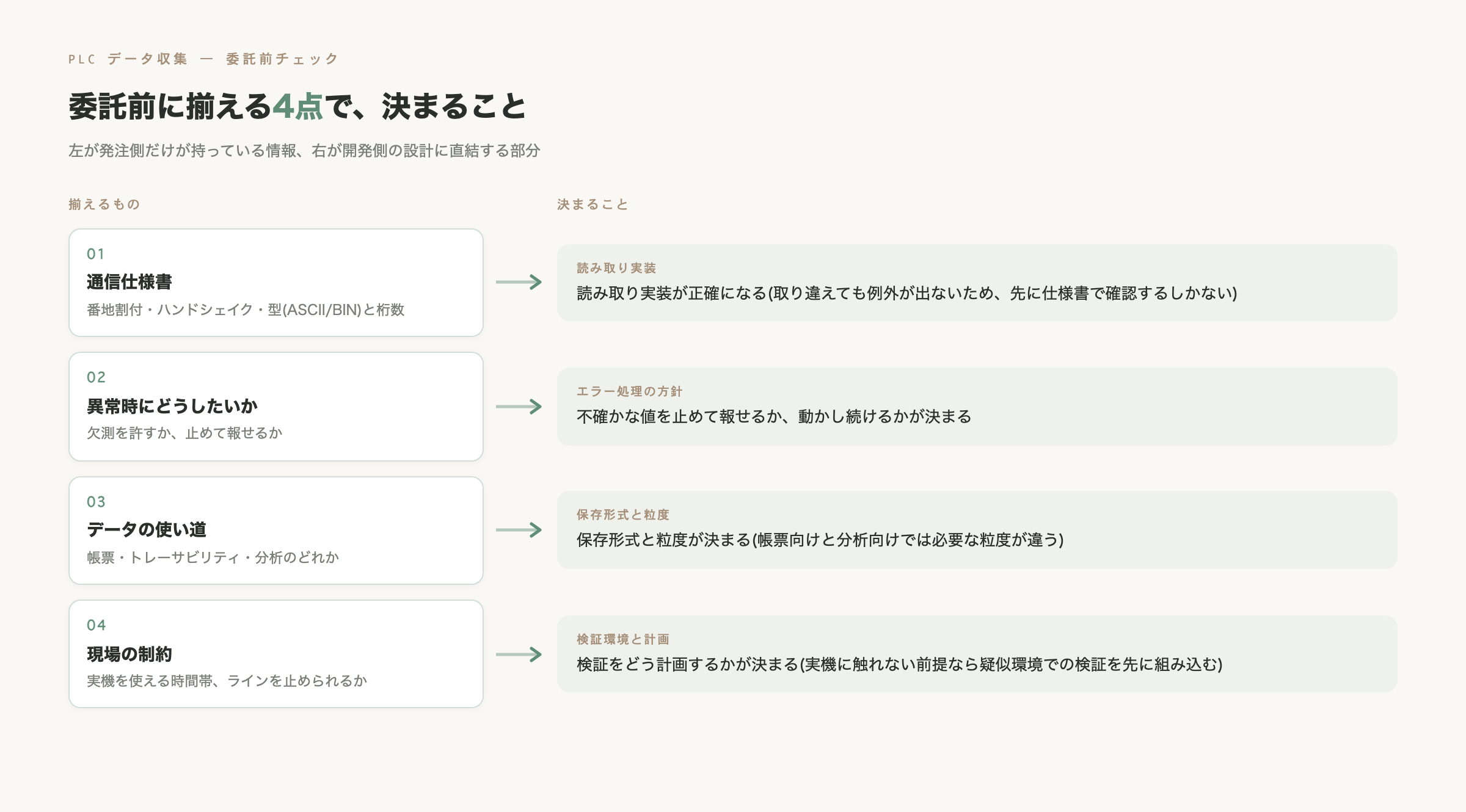

PLCのデータ収集システムを外部に委託する時、実装の速さと正確さは、委託先の技術力と同じくらい、発注側が事前にどれだけ情報を整理できているかに左右されます。中でも通信仕様書のように現場にしかなく、コードを読んでも分からない情報は、発注側が用意しない限り誰も埋められません。私たちは製造ラインの生産指示・品質履歴システムを、生産計画の受信から品質履歴データの記録まで PLC と PC を連携させて自動化してきた実務の中で、委託前に整理しておくと開発が速く正確になる情報を4点に整理しています。

4点はそれぞれ違う設計判断に直結します。1つ目と2つ目は収集そのものの正確さを決め、3つ目と4つ目は収集した後の設計と検証計画を決めます。
正確に読み取るために ― 通信仕様書と、異常時にどうしたいか
通信仕様書は、番地割付・ハンドシェイクの手順・項目ごとの型(ASCII か BIN か)と桁数が書かれた、現場にしかない一次情報です。PLCの通信仕様はコードを読んでも分かりません。同じ製造ライン向けのシステムでも、文字列項目は ASCII、件数カウンタのような数値項目は符号付き BIN というように型が混在するのが普通で、しかもこの型を取り違えても例外は出ません。PLC 側が値を誤解釈するだけで処理は止まらず、誰も気づかないまま進みます。桁数も同様です。項目が1ワードでもずれれば後続のデータまで壊れますが、これも実行時のエラーにはなりません。委託先がどれだけ実装経験を積んでいても、この一次情報を発注側から受け取らない限り、正しい型・桁数を推測するところから始めることになります。
もう一つの分岐点は、異常な値が来た時にどうしたいかです。欠測を許容してでも動かし続けたいのか、それとも不確かな値が混じった時点で止めて報せてほしいのか。私たちは、生産指示・品質履歴システムのようなラインの実データを扱う場面では、不確かな値のまま処理を進めるより、止まって気づく方が安全だという判断を既定にしています。どちらの方針を採るかで、エラー処理の実装量も、現場への通知の作り込み方も変わります。この方針を発注側が決めずに委託すると、委託先が独自の判断で決めることになり、後から「思っていたのと違う」に気づく確率が上がります。
集めたデータをどう活かすか ― 使い道と、現場の制約
集めたデータの使い道は、帳票、トレーサビリティ、分析のいずれかで、保存する形式と粒度が変わります。帳票が目的なら、決まった様式に収まる形で定期的に出力できれば足りますが、トレーサビリティ目的なら個々のレコードを後から追跡できる粒度で残す必要があり、分析目的ならさらに細かい時系列や欠損の扱いまで設計に含める必要が出てきます。「PLCからデータを集めたい」という一言だけでは、この3つのどれを指しているのか分かりません。
現場の制約は、実機を使える時間帯とラインを止められるかどうかです。開発の初期段階から実機に触れられるなら検証はその場で進みますが、実機に触れない前提なら、疑似環境での検証をあらかじめ計画に入れる必要があります。この前提を先に伝えておくかどうかで、検証スケジュールの組み方が変わります。
「集まっている」と「使えるデータが溜まっている」は別問題
ここまでの4点が揃っていないまま実装が進むと、データは集まっているのに、実際には使えないという状態に陥りやすくなります。
私たちが実務で踏んだ実例の一つが、PLCから読み取った文字列に制御文字が残ったまま Excel に書き込み、帳票の出力が失敗するケースです。文字列の途中に紛れた制御文字1つで、それより後ろの処理がまとめて止まり、それまで書いた分も含めてファイルは一切残りません(制御文字が起こす仕組みの詳細は、別記事にまとめています)。私たちはこの事故を経験してから、書込み前に必ずサニタイズ処理を通す運用にしています。号機や管理番号の桁数を 0 埋めで正規化してから比較するのは、別の実務対応です。どちらも、コードからは見えず、しかもエラーにもならないまま誤りが溜まるという同じ構造への対処です。正規化せずに生の文字列同士を比較すると、先頭の0の有無だけでミスマッチが起きます。

もう一つは、通信仕様書の節で触れた型・桁の取り違えです。この誤りも例外を出さないまま、誤った値を溜め続けます。「収集できている」ことと「使えるデータが溜まっている」ことは、見た目には区別がつきません。異常に気づくのは、たいてい帳票やレポートを実際に使おうとした後です。
発注先の見極めは、また別の話です
委託先の技術力や実装経験そのものをどう見極めるかは、判断の観点が異なるため、別記事にまとめています。
まとめ
次の打ち合わせに向けてできる一歩は、この4点(通信仕様書の有無、異常時の方針、データの使い道、現場の制約)を1ページのメモに書き出し、最初の打ち合わせに持っていくことです。すべてが完璧に埋まっている必要はありませんが、「まだ決めていない」という状態を発注側と委託先の双方が把握しているだけでも、実装が始まってからの手戻りは減ります。
